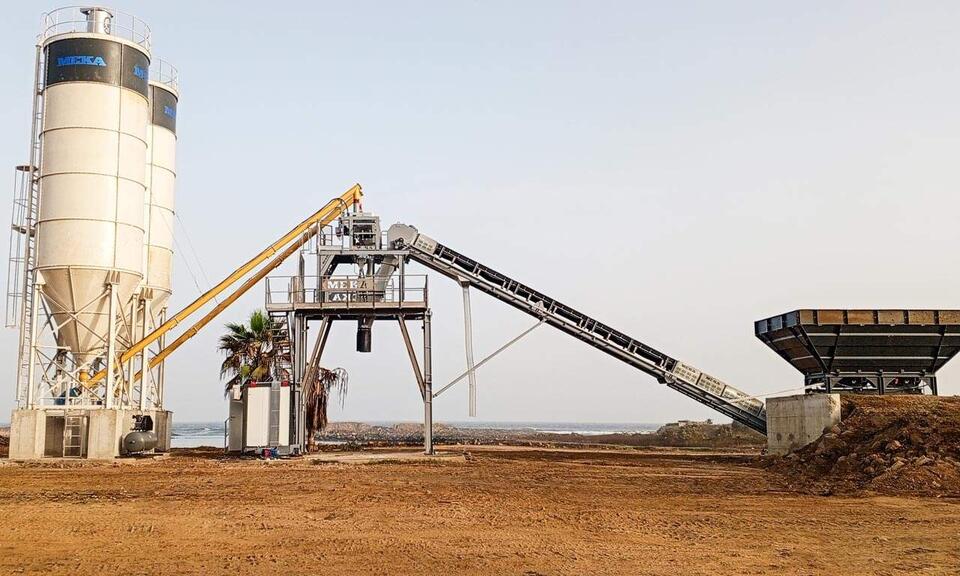

تأخّر تشغيل محطات الخرسانة نادراً ما يكون سببه المعدات. في أغلب الحالات تصل المحطة والموقع غير جاهز: الأساسات لم تُصبّ، أو الكهرباء غير موصولة، أو مسار الشاحنات غير مدكوك. هذا الدليل يشرح ما يجب أن يكون جاهزاً قبل وصول أول حاوية، وكيف تسير مراحل التركيب.
قبل أي رسم، حدّد ثلاثة أشياء: من أين تدخل شاحنات الركام، وأين تقف الخلاطات المتنقلة أثناء التحميل، وفي أي اتجاه تهبّ الرياح السائدة. اتجاه الرياح مهم لأن غبار الأسمنت يتحرك معه؛ ضع المكاتب وغرفة التحكم في الجهة المعاكسة. واترك مساراً دائرياً للشاحنات بدل الرجوع للخلف — هذا وحده يرفع الإنتاجية اليومية.
لا تُصمَّم الأساسات بالتقدير. اطلب جسّات لتحديد قدرة تحمّل التربة ومنسوب المياه الجوفية. في المواقع الساحلية قد تحتاج معالجة إضافية ضد ملوحة التربة. تكلفة الجسّة أقل بكثير من كلفة معالجة هبوط في أساس صومعة أسمنت ممتلئة.
المورّد يزوّدك عادة بأحمال التصميم ومخططات نقاط التثبيت؛ المكتب الاستشاري المحلي يحوّلها إلى تصميم أساسات وفق التربة. لا تبدأ الصبّ قبل استلام المخططات النهائية.
احسب الحمل الكهربائي الكلي بما فيه الضاغط والمضخات وأنظمة التبريد، وقارنه بالمصدر المتاح. جهّز لوحة التوزيع الرئيسية والتأريض قبل وصول المعدات. للمياه: خزّان يكفي وردية كاملة على الأقل، ونظام إعادة استخدام مياه الغسيل إن أمكن. وخطّط حوض ترسيب لمياه غسيل الخلاطات — تركه للاحقاً يخلق مشكلة بيئية وتشغيلية.
المحطة المتنقلة: أيام معدودة بعد جاهزية الموقع. المحطة الثابتة: أسابيع للتجميع، يضاف إليها زمن الأساسات ومدة التصلّد قبل التحميل. الخطأ الشائع هو حجز فريق التركيب قبل أن تكتمل الأساسات؛ النتيجة فريق ينتظر على حساب المشروع.
جاهزية الموقع هي التي تحدّد تاريخ أول صبّة، لا تاريخ وصول المعدات. ابدأ دراسة التربة والأساسات بالتوازي مع التصنيع. لمعرفة تفاصيل الدعم الفني والتركيب في السوق الليبي راجع صفحة ميكا في ليبيا، أو تصفّح مكوّنات محطات الخرسانة.
